Заказчик:
ООО «Арктик Генерация Черский» (оператор энергокомплекса).
Задача, поставленная перед ЧЗЭО:
Обеспечить селективное отключение генераторов дизельной электростанции в составе мобильного автономного энергокомплекса (МАЭК). Ключевой целью было исключить риск полного обесточивания поселка при возникновении короткого замыкания на одном из параллельно работающих дизель-генераторных агрегатов.
Особенности проекта:
Объект расположен в поселке Черский — самой удаленной точке на карте присутствия компании, в арктической зоне Республики Саха (Якутия). Работы проводились в условиях действующей электростанции, без отключения потребителей, с обязательным согласованием каждого переключения с диспетчером АО «Сахаэнерго». Проект реализуется в рамках государственной программы повышения надежности электроснабжения районов Крайнего Севера.
Решение ЧЗЭО:
Специалисты сервисной службы ЧЗЭО выполнили полный комплекс пуско-наладочных работ по настройке дифференциальной защиты генераторов (ДЗГ). Для этого были установлены трансформаторы тока на генераторах и произведено их подключение к терминалам релейной защиты и автоматики (РЗиА) в ячейках РУ-6 кВ. Инженеры провели высокоточную настройку уставок защиты и выполнили испытания с использованием устройства «Ретом», что позволило добиться селективной работы автоматики.
В рамках реализации договора выполнены следующие работы:
- проверка 18-ти трехобмоточных трансформаторов тока;

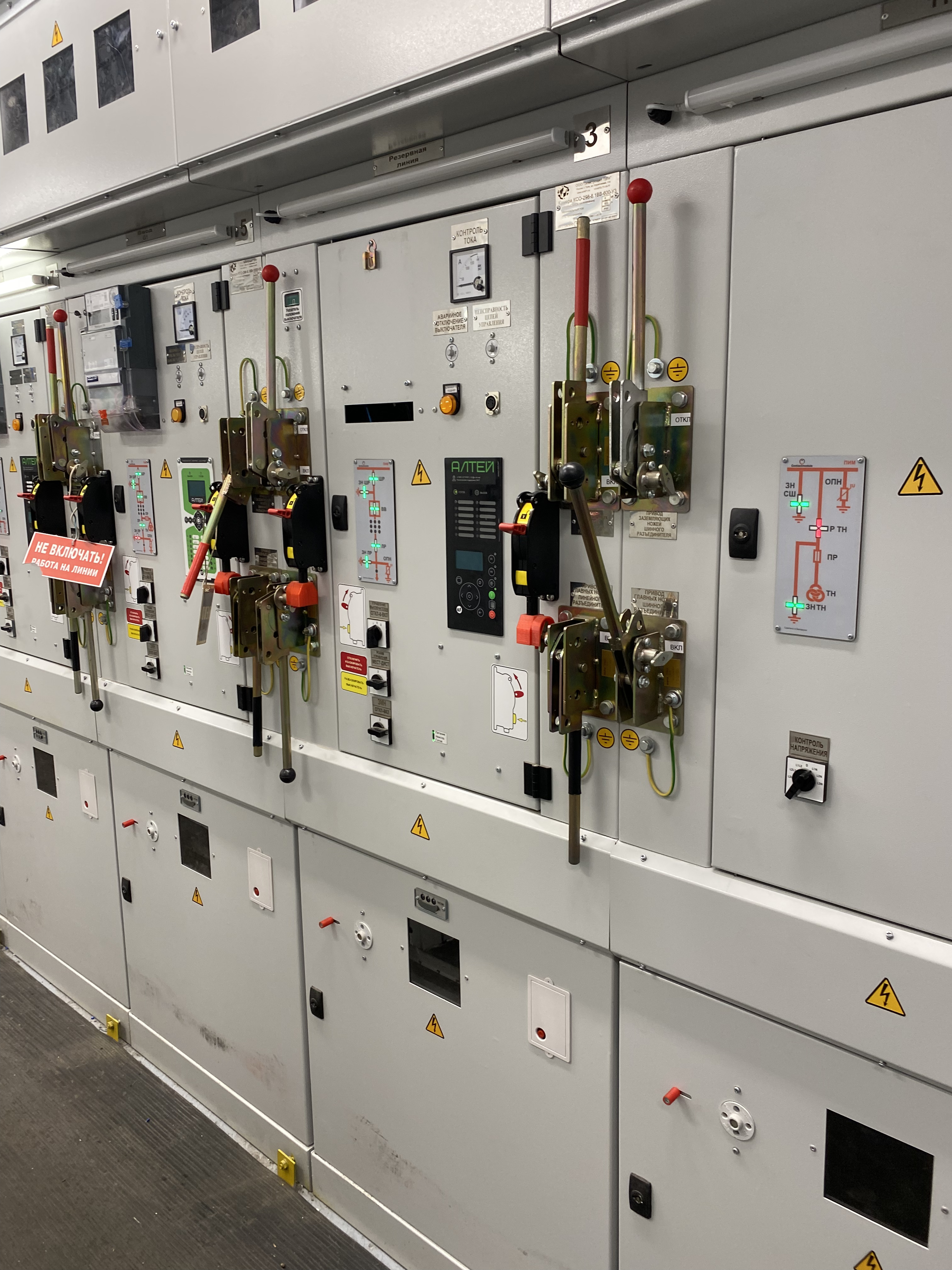

- подключение токовых цепей к трансформаторам тока со стороны генераторных ячеек 6 кВ в помещении РУ-6 кВ;
- наладка и проверка 12-ти комплектов терминалов РЗиА в ячейках РУ-6 кВ в соответствии с картой уставок (с применением ДЗГ);
- измерение сопротивления изоляции цепей дифференциальной защиты генераторов;
- составление откорректированных исполнительных схем вторичных цепей;
- оформление протоколов технического обслуживания устройств РЗА в объеме требований Приказа Минэнерго России от 13.07.2020 №555;
- заполнение информации в паспортах-протоколах по результатам наладки и ТО устройств РЗА МАЭК на каждое присоединение.
Процесс работы:
Работы велись в течение 12 дней на действующем объекте. Благодаря слаженным действиям бригады и тщательной координации с диспетчерской службой, удалось избежать перебоев в электроснабжении жителей арктического поселка. Каждый этап — от монтажа оборудования до финальных испытаний — выполнялся с соблюдением строгих регламентов безопасности и технических стандартов.
Сервисная служба ЧЗЭО использовала собственную электротехническую лабораторию, аттестованную в ПАО «Россети».
Результат работы:
В результате проведенных работ обеспечена селективность защит генераторов ДЭС. При возникновении аварийной ситуации на одной из установок срабатывает автоматика, отключающая только поврежденный агрегат, в то время как остальные генераторы продолжают работать в штатном режиме. Это гарантирует бесперебойное электроснабжение арктического поселка, кроме того, заказчику передан полный комплект исполнительной документации, включая откорректированные схемы и паспорта-протоколы на каждое присоединение, что упрощает дальнейшее обслуживание оборудования.
«На сегодняшний день Черский — это самая удаленная точка на карте, куда отправлялась наша сервисная бригада для выполнения пуско-наладки. Сложность, пожалуй, была только в том, чтобы добраться до туда и обратно. Мы благодарны заказчику за доверие и готовы продолжать сотрудничество в рамках обслуживания локальных энергообъектов на Севере», — комментирует инженер РЗиА ЧЗЭО Кирилл Пророк
